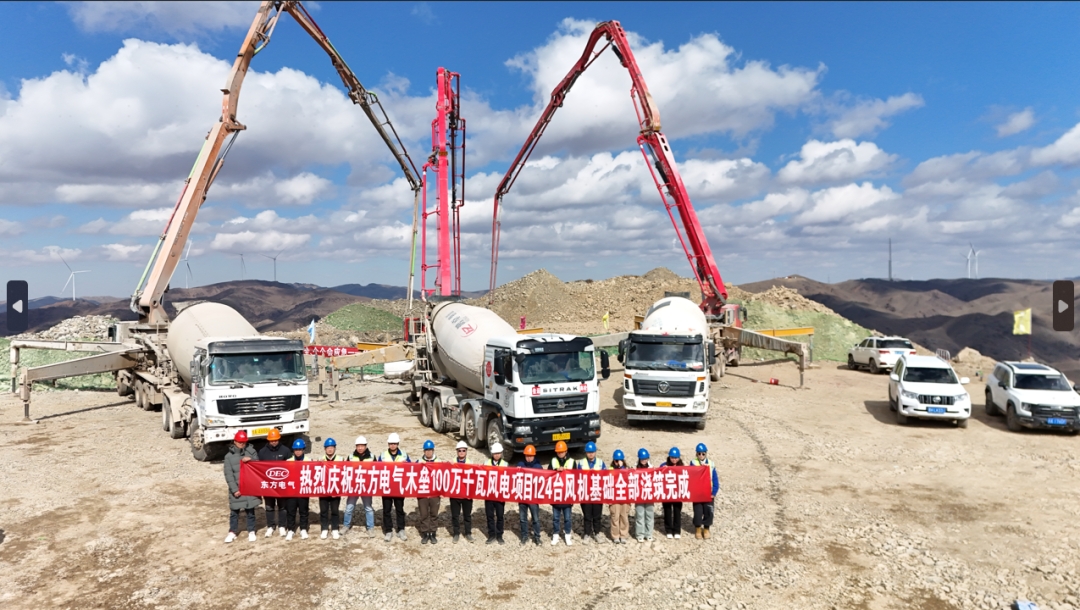

克日,,,,,,随着全场施工难度最大的E092风机基础最后一方混凝土浇筑完毕,,,,,,英国365公司官网木垒100万千瓦风电项目完成124台风机基础浇筑,,,,,,标记着项目土建事情周全完成,,,,,,主体工程周全进入装备装置冲刺阶段,,,,,,为年内建成涤讪了坚实的基础。。。。。。

土建事情提前完成

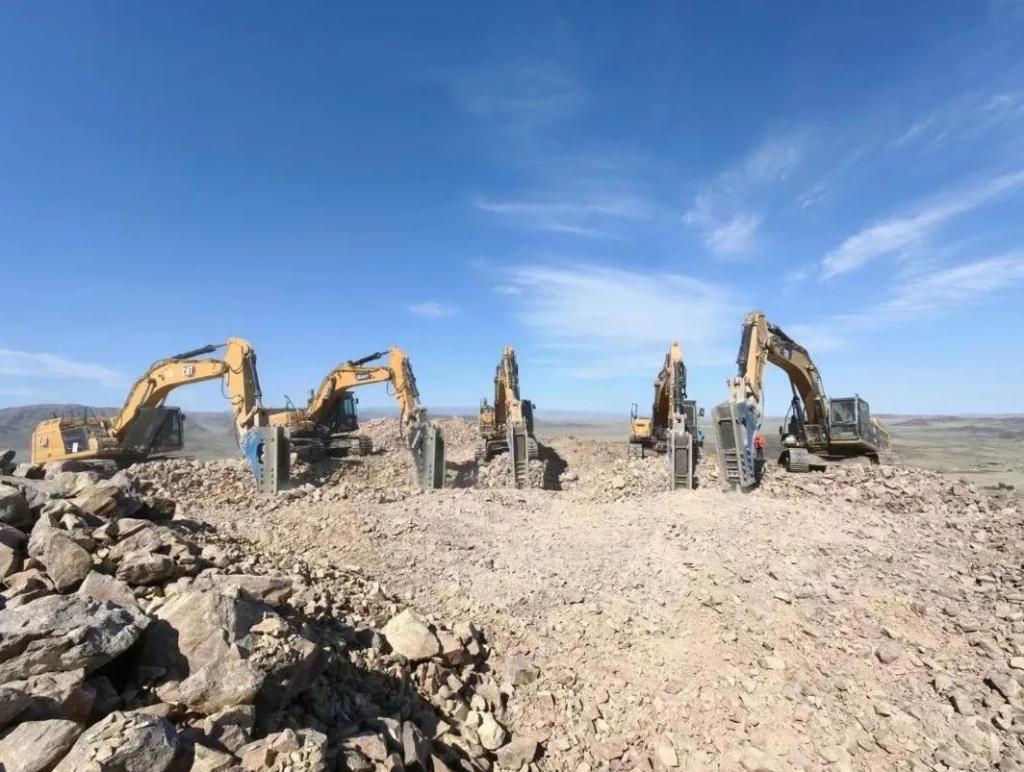

英国365公司官网木垒100万千瓦风电项目是海内单体最大百万千瓦级山地风电项目,,,,,,设计风机基础最大直径24.2米,,,,,,单台基础混凝土浇筑最大达1036立方米。。。。。。项目坐落于新疆木垒县,,,,,,地理情形极为特殊,,,,,,90%的山体由坚硬的花岗岩组成,,,,,,结构细密且硬度极大,,,,,,项目施工难度大,,,,,,同时面临开山辟路等难题。。。。。。为顺遂推进项目进度,,,,,,项目团队坚持强管控、抓重点、攻难点、破堵点、盯误差,,,,,,提前完成了162公里的蹊径修建和124台风机基础浇筑事情。。。。。。
风机交付及吊装事情提速

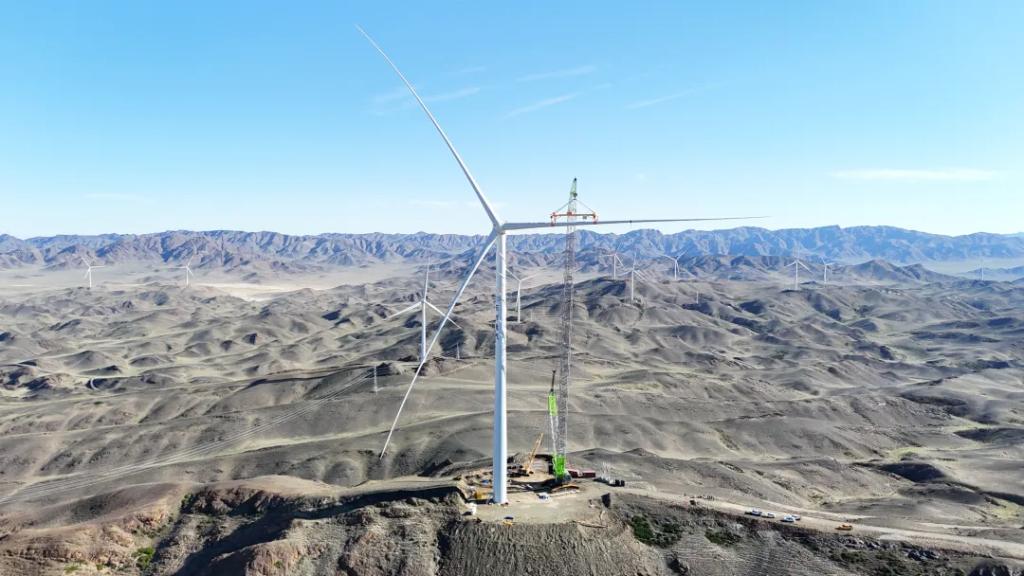

为包管项目顺遂交付,,,,,,9月26日,,,,,,东方风电新疆木垒基地月产第100台风机轮毂顺遂下线,,,,,,创造了东方风电生产基地单月最大产出纪录。。。。。。阻止9月29日,,,,,,该项目已完成40台风机吊装事情,,,,,,完成率达32.2%;;;;;完成项目集电线路基础开挖事情共计788基,,,,,,完成率达94%;;;;;220千伏搜集站也周全进入装备装置调试阶段。。。。。。

为实现年底建成目的,,,,,,英国365公司官网项目团队将以土建、吊装、集电线路、物资配套、运输五个专班为抓手,,,,,,周全把控工程建设的要害环节与重点事情,,,,,,针对雨雪天气,,,,,,提前制订应急预案,,,,,,坚决确保年底建成,,,,,,包管项目准期并网发电!
